当前位置: 首页 » 一级建造师 » VIP资料 » 建筑工程 » 正文

某拟建工程由甲、乙、丙三个施工过程组成;该工程共划分成四个施工流

1.背景

某拟建工程由甲、乙、丙三个施工过程组成;该工程共划分成四个施工流水段,每个施工过程在各个施工流水段上的流水节拍如下表所示。按相关规范规定,施工过程乙完成后其相应施工段至少要养护2d,才能进入下道工序。为了尽早完工,经过技术攻关,实现施工过程乙在施工过程甲完成之前1d提前插入施工。

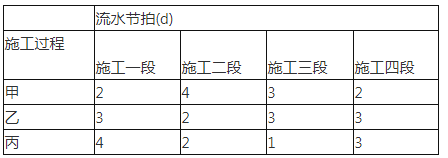

各施工段的流水节拍

2.问题

(1)该工程应采用何种流水施工组织模式,除此之外,常用的组织方式还有哪些。

答:根据工程特点,该工程只能组织无节奏流水施工。

除此之外,常用的组织方式还有:等节奏流水施工、异节奏流水施工。

(2)计算各施工过程间的流水步距和总工期。

答:求各施工过程之间的流水步距:

1)各施工过程流水节拍的累加数列:

甲:2 6 9 11;

乙:3 5 8 11;

丙:4 6 7 10。

2)错位相减,取最大值得流水步距:



3)总工期:

T=∑Kj.j+1+∑tn-∑C+∑G=(4+4)+(4+2+1+3)+2-1=19d。

(3)试编制该工程流水施工横道图。

答:流水施工计划图如下所示。

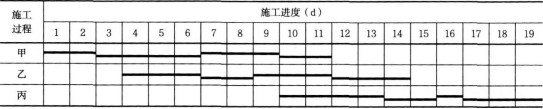

无节奏流水施工横道图


做题系统

微信扫码关注我们,开始做题!
欢迎关注做题系统官方微信:zhukaogou

点击排行
