当前位置: 首页 » 一级建造师 » VIP资料 » 建筑工程 » 正文

某综合楼工程,地下1层,地上10层,钢筋混凝土框架结构,建筑面积28500㎡

【背景资料】

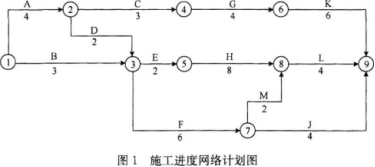

某综合楼工程,地下1层,地上10层,钢筋混凝土框架结构,建筑面积28500m2,某施工单位与建设单位签订了工程施工合同,合同工期约定为20个月。施工单位根据合同工期编制了该工程项目的施工进度计划,并且绘制出施工进度网络计划如图1所示(单位:月)。

在工程施工中发生了如下事件:

事件1:因建设单位修改设计,致使工作K停工2个月。

事件2:因建设单位供应的建筑材料未按时进场,致使工作H延期1个月。

事件3:因不可抗力原因致使工作F停工1个月。

事件4:因施工单位原因工程发生质量事故返工,致使工作M实际进度延迟1个月。

【问题】

1.指出该网络计划的关键线路,并指出由哪些关键工作组成。

答:该网络计划的关键线路为:①→②→③→⑤→⑧→⑨。

该网络计划的关键工作为:A、D、E、H、L。

2.针对本案例上述各事件,施工单位是否可以提出工期索赔的要求?并分别说明理由。

答:本案例各事件中,施工单位是否可以提出工期索赔的判断及理由如下:

事件1:施工单位不可提出工期索赔要求。

理由:虽然致使工作K停工的原因是建设单位修改设计引起的,属于建设单位应承担的责任,但由于工作K的总时差为3个月,K停工2个月小于工作总时差,不影响总工期,所以不索赔工期。

事件2:施工单位可提出工期索赔要求。

理由:因为H延期1个月是由于建设单位供应的建筑材料未按时进场,属于建设单位应承担的责任,而H工作在关键线路上工作的总时差为0,影响工程总工期,所以索赔工期。

事件3:施工单位不可提出工期索赔要求。

理由:虽然致使工作F停工的原因是由于不可抗力,但因为工作F的总时差为2个月,该工作F停工1个月未超过该工作总时差,不影响总工期,所以不索赔费用。

事件4:施工单位不可提出工期索赔要求。

理由:因为施工单位原因工程发生质量事故返工属于施工单位应承担的责任,所以不索赔工期。

3.上述事件发生后,本工程网络计划的关键线路是否发生改变?如有改变,指出新的关键线路。

答:上述事件发生后,本工程网络计划的关键线路没有发生改变。

4.对于索赔成立的事件,工期可以顺延几个月?实际工期是多少?

答:对于索赔成立的事件,可顺延工期1个月。实际工期是21个月。


做题系统

微信扫码关注我们,开始做题!
欢迎关注做题系统官方微信:zhukaogou

点击排行
