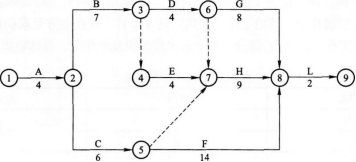

某工程项目总承包单位上报了如下施工进度计划网络图(时间单位:月),并经总监理

1.背景

某工程项目总承包单位上报了如下施工进度计划网络图(时间单位:月),并经总监理工程师和业主确认。施工过程中发生了如下事件:

事件一:施工单位施工至D工作时,由于业主在细部设计上提出了新要求,设计单位重新进行了设计。造成D工作施工时间延长了2个月,施工单位人工费、机械费损失2万元,施工单位提出了工期、费用索赔要求。

事件二:施工单位施工到H工作时,由于业主自行采购的工艺设备提前到场,业主要求提前工期,施工单位增加了劳动力及材料,将H工作施工时间缩减至7个月。施工单位提出了措施费2万元的索赔要求。

2.问题

(1)指出原施工进度计划网络图的关键线路,并写出总工期。

答:其关键线路共有3条,分别为:A→B→D→H→L;A→B→E→H→L;A→C→F→L。总工期:T=26个月。

(2)事件一中,施工单位的索赔是否合理,并分别说明理由。

答:工期索赔合理,费用索赔合理。理由:1)D工作在关键线路上,影响了总工期;2)重新设计,属业主责任。

(3)事件二中,施工单位的索赔是否合理,并说明理由。

答:合理。理由:业主原因。

(4)指出经调整后网络计划的关键线路,并列式计算工作C、工作E的总时差、自由时差,以及实际总工期。

答:经过调整后,关键线路为:A→B→D→G→L;

1)计算各工作的ES、EF:



2)计算各工作的LS、LF:



3)C工作总时差:LSC-ESC=5-4=1月。

C工作自由时差:min(ESF,ESH)-EFC=10-10=0月。

4)E工作总时差:LSE-ESE=14-11=3月。

E工作自由时差:ESH-EFE=17-15=2月。

实际总工期为27个月。
